營造業成本控制:我怎麼讓每個案場的成本,半年降了 20%

3 分鐘閱讀更新於

本文目錄(7 段)
  1. 營造業成本控制,問題通常出在這三個地方
  2. 第一步:先記下來,比分析更重要
  3. 第二步:有了資料,問題自己會浮出來
  4. 第三步:讓 AI 定期分析,不靠人記得看
  5. 半年後的成果
  6. 工程利潤多少才合理?
  7. 下一步

在營造現場那幾年,我一直卡在一個問題:每個工程做完,都算不清楚這個案場到底賺了多少,還是虧了。

帳面上看起來有賺,結案一算卻總是比預估少。錢花到哪裡去了?沒有人說得出來。

這篇是我在自家營造廠做成本控制的真實紀錄:先把三種最常失控的成本記下來,再讓 AI 定期幫我分析。半年後,各案場的成本穩定降了約 20%。

案場成本半年降了約 20%

營造業成本控制,問題通常出在這三個地方

回頭看,成本會失控,幾乎都是同樣三個原因:

  • 零用金:工地主任多領、晚報,很難即時發現
  • 材料:超叫了也沒有比對的基準,剩料堆在工地沒人管
  • 包商出工:出工人數沒有記錄,不知道包商在這個案場實際賺多少

這不是誰不認真。是缺一套能記錄、追蹤、比對的制度。沒有基準,就沒辦法說「這裡花太多了」。

第一步:先記下來,比分析更重要

很多人想做成本控制,第一步就想買一套系統。我的經驗是,先把資料記下來,比用什麼工具重要得多。

我一開始只記三樣東西:

要記的記什麼從哪裡來
零用金金額、用途、收據照片、誰領的工地主任每天回報
材料品項、數量、單價、進場日期送貨單拍照
出工日期、工種、人數、包商每天的施工日報表

出工這一欄,直接從每天的日報來。日報怎麼做得又快又完整,我寫在 施工日報表怎麼做。

工具不用太複雜。我當時用的是 Notion 這類資料庫工具,用 Excel 或 Google 試算表也可以,重點是每天都記、格式固定。

第二步:有了資料,問題自己會浮出來

記了三到五個月,資料累積到一定程度,以前看不到的東西開始出現:

材料有了比較基準。同類型的工程,以前靠感覺抓數量,現在有歷史紀錄,就知道合理用量大概是多少,超叫一眼就看得出來。

人力的問題被看見了。把每天的出工數跟包商的請款交叉比對,不只能推算整體成本,還能估出包商在這個案場的利潤。這是以前完全沒有的視角。

第三步:讓 AI 定期分析,不靠人記得看

系統穩定之後,我遇到一個新問題:數據有了,但人太忙,常常忘記看。

所以我讓 AI 定期讀取這些資料,自動整理成一份分析:哪個案場的零用金異常、哪項材料用量超出歷史平均、哪個包商的出工跟請款對不上。

AI 的好處是有規律。人會因為忙而跳過,AI 每次都會跑,每次都產出可以拿來討論的結論,「持續改善」才真的做得到。

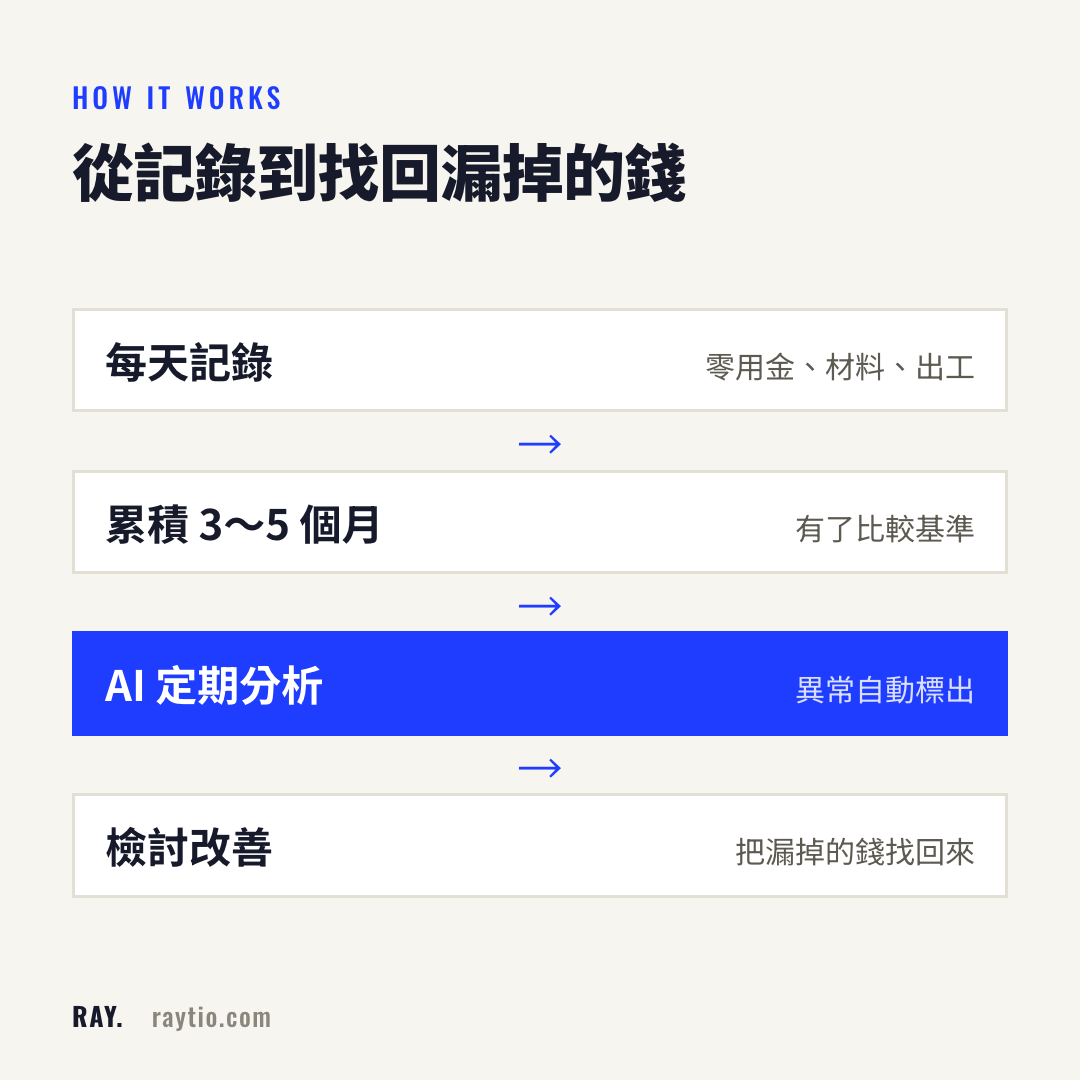

從記錄到分析的流程

半年後的成果

導入大約六個月後,各案場的成本穩定降了約 20%。背後主要是三個原因:

  1. 流程落地:工地主任知道每天該記什麼,主管隨時看得到
  2. 材料精準:有了歷史基準,多叫材料的情況大幅減少
  3. 看見隱形浪費:AI 分析人力數據後,找出了原本沒注意到的人力浪費

20% 不是靠砍誰的錢,而是把原本漏掉的錢找回來。

工程利潤多少才合理?

常有人問我,工程利潤要多少才算合理。這個沒有標準答案,要看工程類型、規模、公共工程還是民間工程。

但有一件事是確定的:你得先算得出來,才能談合不合理。連每個案場實際賺多少都不知道,就沒辦法判斷報價對不對、哪種案子值得接。

下一步

成本控制要做起來,第一步是讓資料每天都留下來,最主要的來源就是施工日報表。

請款這一塊,可以先用 估驗計價試算,把保留款、預付款扣完的實領金額算清楚。

其他像報價、進度怎麼交給 AI,我整理在 工程管理 AI 實戰。
